目前国内外最大的平移工程-2006年山东莱芜开发区管委会综合楼整体平移-国内建筑物整体平移工程实践-建筑移位
2006年12月,山东省莱芜市高新技术产业开发区管委会综合楼整体平移。
该建筑为框架—剪力墙结构,由主楼和裙楼两部分组成,主楼地下1层,地上15层,裙楼地下1层,地上3层,长72.8m,宽41.3m,占地面积2700m2,总建筑面积24000m2,总高度67.6m, 基础采用筏板基础。
该平移工程是目前国内外最大的平移工程。
原基础处理:

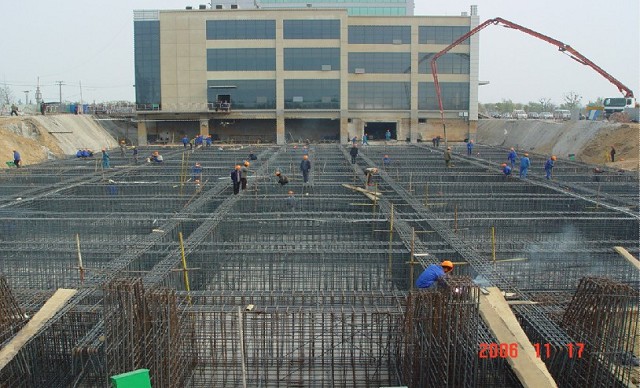

该建筑物的原基础是筏板基础,平移时利用原有的基础,将纵向基础梁两侧加宽,既是对原基础进行加固,又可控制新旧基础的沉降差。
新基础设计:

根据地基承载力验算,新基础采用筏板基础即可满足要求,但其沉降量较大。为控制新旧基础的沉降差,新基础采用了筏板加防沉桩的基础形式,在主楼部分的下轨道梁即纵向基础梁下部增加了防沉桩,以减小新基础的沉降量。

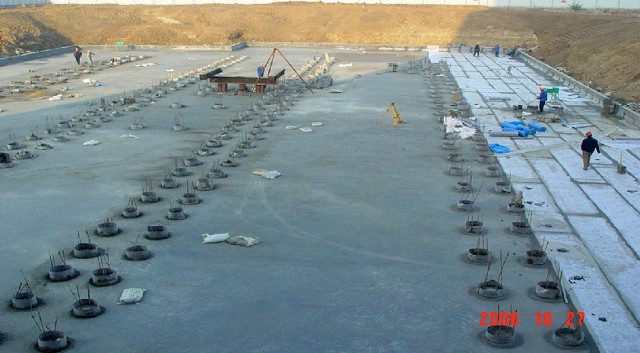

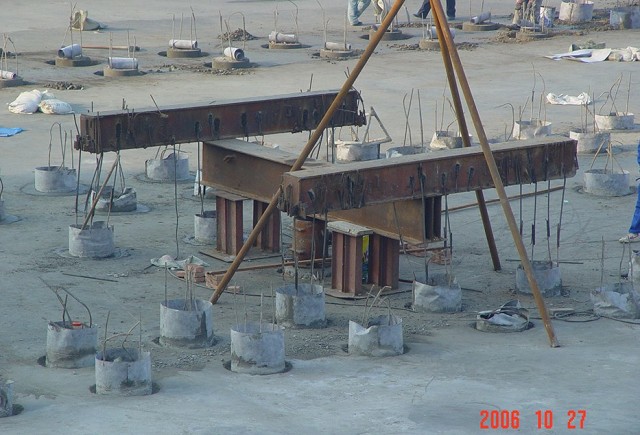

桩加载试验装置:

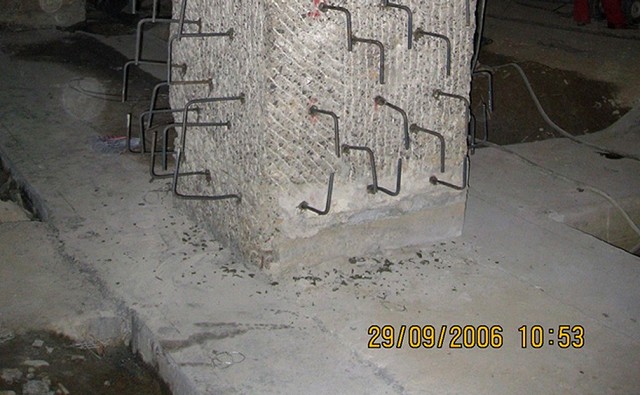

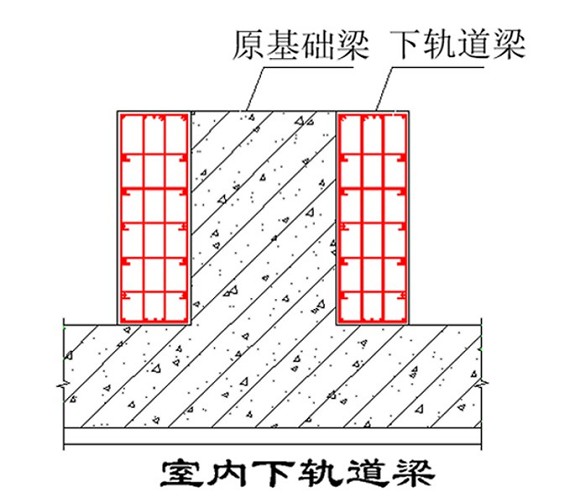

下轨道施工:
上轨道及行走机构施工:

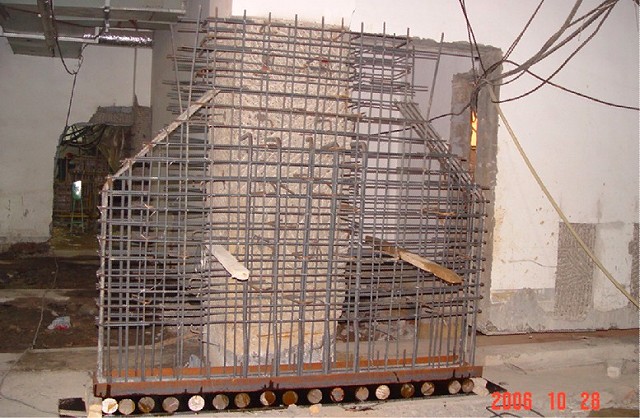

柱节点采用四边包裹式的托换方式。
根据该工程单柱最大荷载11770kN和单个滚轴平均压力不超过300kN的原则,确定柱节点托换梁的最大截面尺寸为320mm×2000mm,从柱边的最大外伸长度为900mm。
水平连梁的截面尺寸为320mm×800mm,斜撑的截面尺寸为300mm× 600mm。
框架柱、剪力墙截断:

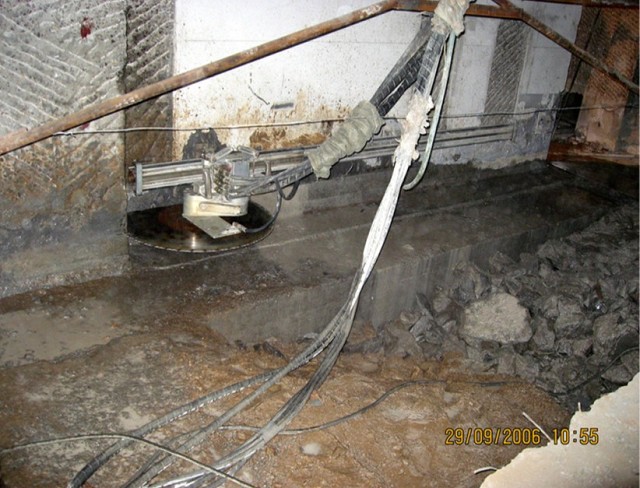

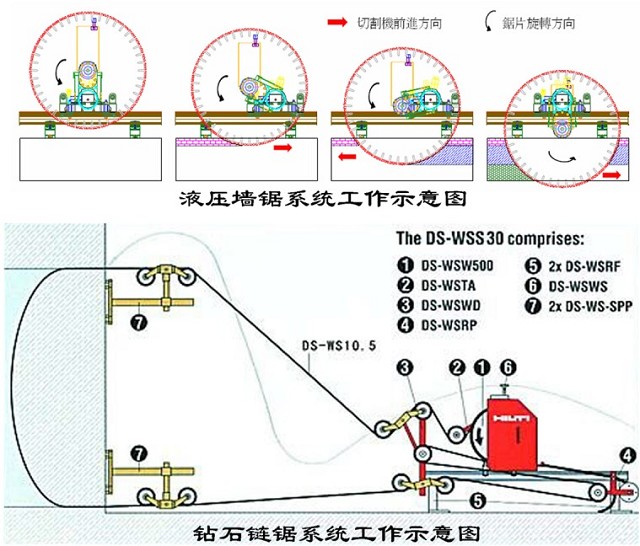

柱、墙截断均采用速度快、噪音低、震动小、无粉尘的液压驱动式静力切割技术。
柱截断采用钻石链锯系统;墙体截断采用半自动推进式墙锯系统。
截断施工采取先裙楼后主楼,先柱后墙交对称截断的施工原则,以尽量减小因为荷载转移和托换结构变形而对上部结构造成影响。

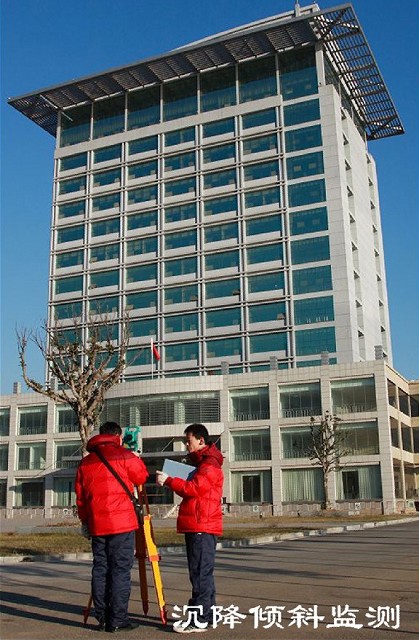

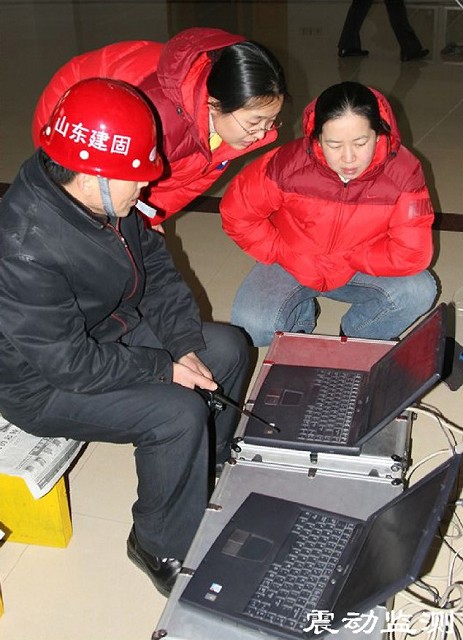

工程监测:

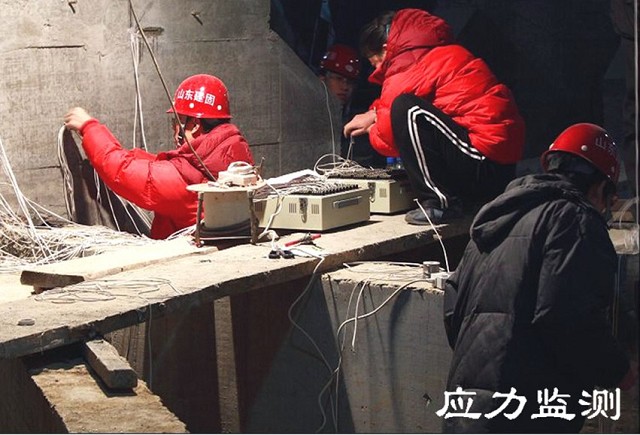

在平移施工前及平移施工过程中,随时监测托换梁的应力及整个建筑物的沉降、倾斜、振动情况等。
PLC控制系统:

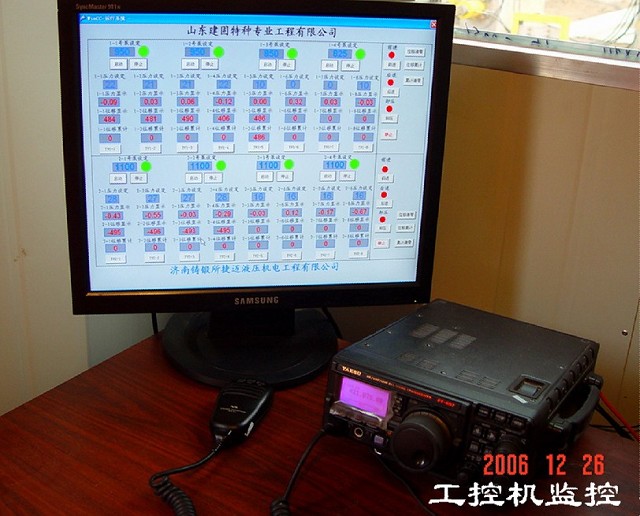

采用PLC控制系统,在平移过程中,通过位移变送器、油压传感器和变频器等实时监测、调控建筑物的移动速度、距离及移动动力,保证平移过程中建筑物的平稳性、同步性和安全性。
动力施加: 建筑物前后分别由两台变频泵站为千斤顶提供动力,由一台工业控制计算机通过两个PLC控制柜同步控制所有千斤顶。 根据实时监测记录,建筑物启动时牵引力为20500kN,约为建筑物总重的1/17.5,正常行走牵引力为10600 kN~13000kN,约为建筑物总重的1/27 ~1/33。 就位连接: 该建筑物平移到位后,墙、柱用连接钢筋将截断面上、下预埋钢筋焊接连接。上、下轨道梁之间的空隙用自密实微膨胀混凝土浇灌密实,保留柱四周的外包梁及墙下换梁,上轨道体系的其余部分切除,恢复地下室的使用功能。
-
